ຜູ້ຜະລິດເຄື່ອງດື່ມຂະຫນາດກາງໃນ Zaragoza, ປະເທດສະເປນ, ດໍາເນີນການສອງສາຍບັນຈຸຂວດແລະສາງອັດຕະໂນມັດ, ບໍລິໂພກໄຟຟ້າ 2.8 GWh ຕໍ່ປີ. ການເພີ່ມຂຶ້ນຂອງຄ່າໃຊ້ຈ່າຍພະລັງງານແລະເປົ້າຫມາຍຄວາມຍືນຍົງຂອງບໍລິສັດໄດ້ຊຸກຍູ້ໃຫ້ບໍລິສັດຕິດຕັ້ງລະບົບ photovoltaic ຫລັງຄາ 1.2 MW ມີຈຸດປະສົງເພື່ອກວມເອົາ 35% ຂອງການບໍລິໂພກປະຈໍາປີ. ພື້ນຖານໂຄງລ່າງໄຟຟ້າທີ່ມີຢູ່ແລ້ວຂອງໂຮງງານໄດ້ສະຫນອງພື້ນທີ່ຈໍາກັດສໍາລັບ switchgear ເພີ່ມເຕີມ, ແລະຜູ້ປະຕິບັດງານຕາຂ່າຍໄຟຟ້າທ້ອງຖິ່ນໄດ້ກໍານົດຈຸດເຊື່ອມຕໍ່ຕາຂ່າຍໄຟຟ້າແບບປະສົມປະສານ.
ທີມງານໂຄງການພົບວ່າການປະກອບຈຸດເຊື່ອມຕໍ່ຕາຂ່າຍໄຟຟ້າຈາກອົງປະກອບແຍກຕ່າງຫາກໄດ້ສ້າງຄວາມສັບສົນທີ່ຫຼີກເວັ້ນໄດ້. ເບກເກີ AC ທີ່ໃຊ້ທົ່ວໄປ, ແຜງວັດແທກແບບຢືນຢູ່ຄົນດຽວ, ປະຕູການສື່ສານ, ແລະຕົວປ້ອງກັນແຮງດັນເກີນແມ່ນໄດ້ລະບຸຈາກຜູ້ສະໜອງທີ່ແຕກຕ່າງກັນ. ແຕ່ລະອຸປະກອນມາຮອດດ້ວຍຕົວຫຸ້ມຂອງຕົນເອງ, ຄວາມຕ້ອງການສາຍ, ແລະເອກະສານຂໍ້ມູນດ້ານວິຊາການ. ການຂາດການເຊື່ອມໂຍງຫມາຍຄວາມວ່າຮູບແບບຫ້ອງໄຟຟ້າຕ້ອງໄດ້ຮັບການປັບປຸງສອງຄັ້ງ, ແລະຜູ້ທົບທວນຜົນປະໂຫຍດປະຕິເສດການອອກແບບສອງຄັ້ງເນື່ອງຈາກວ່າມັນບໍ່ໄດ້ຕອບສະຫນອງ IEC 60364-7-712 ການໂດດດ່ຽວແລະຄວາມຕ້ອງການ overvoltage. ແປດອາທິດຂອງຕາຕະລາງໄດ້ຖືກສູນເສຍ, ແລະຄ່າໃຊ້ຈ່າຍທີ່ຄາດຄະເນສໍາລັບວິສະວະກໍາໃຫມ່ແລະອຸປະກອນເສີມເພີ່ມຂຶ້ນ 18%.
ຜົນກະທົບທາງດ້ານການເງິນແມ່ນໂດຍກົງ. ການຊັກຊ້າໄດ້ເລື່ອນການເຊື່ອມຕໍ່ໂຮງງານແສງຕາເວັນອອກເປັນສອງເດືອນ, ຊຶ່ງຫມາຍຄວາມວ່າບໍລິສັດສືບຕໍ່ຈ່າຍອັດຕາຄ່າໄຟຟ້າໃນຕາຂ່າຍໄຟຟ້າສໍາລັບໄລຍະເວລານັ້ນແທນທີ່ຈະໃຊ້ການຜະລິດແສງຕາເວັນ. ຂໍ້ລົງໂທດໃນສັນຍາ EPC ໄດ້ເພີ່ມຄວາມກົດດັນຕື່ມອີກເພື່ອແກ້ໄຂບັນຫາອຸປະກອນ.

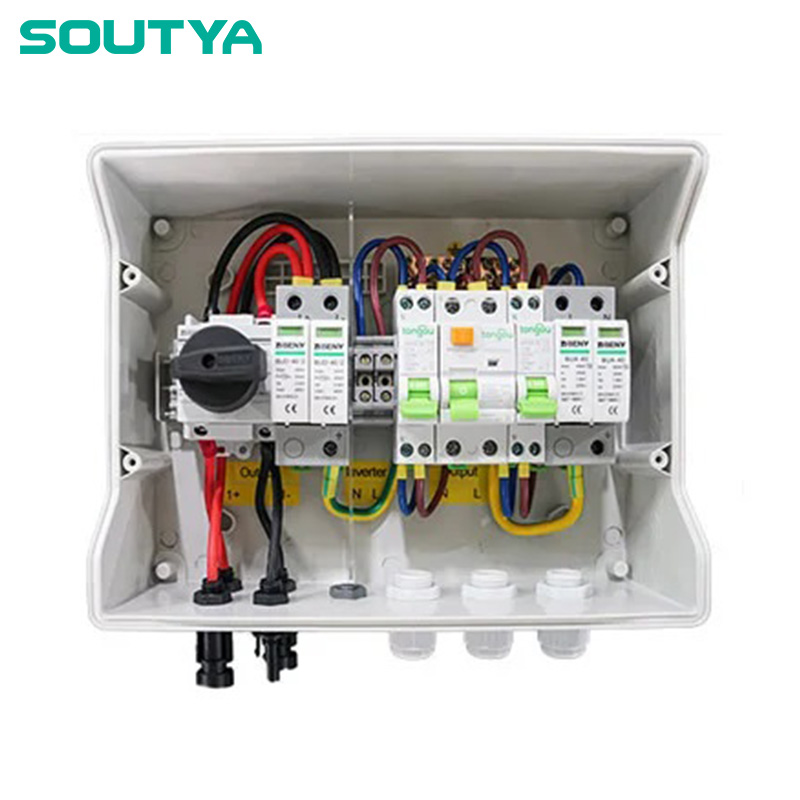

ຫຼັງຈາກການປະເມີນສາມທາງເລືອກ, ທີມງານວິສະວະກໍາໄດ້ເລືອກ Soutya PV Grid-connected Cabinet. ຫນ່ວຍບໍລິການປະສົມປະສານການປ້ອງກັນວົງຈອນ AC, ປະເພດ 2 surge ປ້ອງກັນ, ການວັດແທກພະລັງງານຄວາມແມ່ນຍໍາ, ແລະການໂຕ້ຕອບການຄວບຄຸມຫ່າງໄກສອກຫຼີກໃນ enclosure pre-assembled ດຽວ. ມັນໄດ້ຖືກທົດສອບໂດຍໂຮງງານ, ປະຕິບັດການຈັດອັນດັບວົງຈອນສັ້ນທີ່ປະກາດທີ່ກົງກັບພາລາມິເຕີຂອງສະຖານີໄຟຟ້າຍ່ອຍ, ແລະປະກອບມີປຸ່ມຕັດເຊື່ອມຕໍ່ທີ່ສາມາດລັອກໄດ້. ຄຸນນະສົມບັດເຫຼົ່ານີ້ພໍໃຈກັບການກວດສອບຄວາມປອດໄພໃນທ້ອງຖິ່ນໂດຍບໍ່ມີການວິສະວະກໍາທີ່ກໍາຫນົດເອງ.
ປັດໄຈການຕັດສິນໃຈທີ່ສໍາຄັນແມ່ນເອກະສານການປະຕິບັດຕາມ. ຕູ້ໄດ້ຖືກອອກແບບເພື່ອສອດຄ່ອງກັບ IEC 62548 ສໍາລັບການປ້ອງກັນອາເລ photovoltaic ແລະ IEC 60364-7-712 ສໍາລັບການຕິດຕັ້ງແຮງດັນຕ່ໍາ. ຜູ້ຜະລິດໄດ້ສະຫນອງການປະກາດຄວາມສອດຄ່ອງແລະບົດລາຍງານການທົດສອບຢ່າງສົມບູນ, ອະນຸຍາດໃຫ້ທີມງານວິສະວະກໍາສົ່ງຄໍາຮ້ອງສະຫມັກການເຊື່ອມຕໍ່ໂດຍບໍ່ມີການປະຕິບັດການທົດສອບປະເພດເພີ່ມເຕີມຫຼືການຄິດໄລ່. ນີ້ຫຼຸດຜ່ອນຄວາມສ່ຽງຕໍ່ການປະຕິເສດອີກອັນຫນຶ່ງແລະເຮັດໃຫ້ວົງຈອນການທົບທວນຄືນພາຍໃນສັ້ນລົງ.
ອຸປະກອນດັ່ງກ່າວໄດ້ຖືກສັ່ງໃນອາທິດທີສາມຂອງຕາຕະລາງໂຄງການປັບປຸງ. ການຈັດສົ່ງຈາກໂຮງງານ Souya ໃນປະເທດຈີນໃຊ້ເວລາສາມອາທິດ. ການຕິດຕັ້ງໂດຍຜູ້ຮັບເຫມົາໄຟຟ້າທ້ອງຖິ່ນໃຊ້ເວລາມື້ຫນຶ່ງ, ໂດຍມີນັກວິຊາການ Soutya ສອງຄົນເປັນຜູ້ເບິ່ງແຍງຢູ່ບ່ອນ. ຕູ້ດັ່ງກ່າວໄດ້ຕິດຢູ່ເທິງແຜ່ນຊີມັງຢູ່ຂ້າງກະດານສະວິດແຮງດັນຕໍ່າທີ່ມີຢູ່. ດ້ານ DC ໄດ້ຖືກເຊື່ອມຕໍ່ກັບຕົວປະສົມປະສານສາຍຜ່ານສາຍ 120 ແມັດ, ແລະຜົນຜະລິດ AC ແມ່ນສາຍໄປຫາຫມໍ້ແປງຂອງອຸປະກອນ. ປະຕູການສື່ສານໄດ້ຖືກຈັບຄູ່ກັບລະບົບ SCADA ຂອງພືດໂດຍບໍ່ຈໍາເປັນຕ້ອງມີຕົວແປງໂປໂຕຄອນແຍກຕ່າງຫາກ.
ໃນລະຫວ່າງການມອບຫມາຍ, ທີມງານທົດສອບເຄື່ອງວັດແທກຜົນປະໂຫຍດໄດ້ກໍານົດຄວາມບໍ່ກົງກັນລະຫວ່າງອັດຕາສ່ວນການວັດແທກປະຈຸບັນຂອງເຄື່ອງວັດແລະການໂຫຼດທີ່ເຊື່ອມຕໍ່. ວິສະວະກອນພາກສະຫນາມ Soutya ໄດ້ປັບການຕັ້ງຄ່າພາຍໃນຂອງຕູ້ແລະກວດສອບຄວາມຖືກຕ້ອງຂອງການວັດແທກຄືນໃຫມ່ພາຍໃນສອງຊົ່ວໂມງ. ການຕອບສະ ໜອງ ຢ່າງໄວວານີ້ໄດ້ປ້ອງກັນການຍື່ນໃບອະນຸຍາດຄັ້ງທີສອງ, ເຊິ່ງອາດຈະເພີ່ມອີກຢ່າງຫນ້ອຍສອງອາທິດຕໍ່ໂຄງການ.
ເກົ້າເດືອນຫຼັງຈາກການເຊື່ອມຕໍ່, ລະບົບບໍ່ມີການເຊື່ອມຕໍ່ທີ່ບໍ່ໄດ້ວາງແຜນໄວ້. ຂະບວນການອະນຸມັດການເຊື່ອມຕໍ່ຕາຂ່າຍໄຟຟ້າຫຼຸດລົງຈາກ 14 ອາທິດເປັນ 9 ອາທິດ, ຫຼຸດລົງ 35%. ຄ່າຕິດຕັ້ງທັງໝົດສໍາລັບຈຸດເຊື່ອມຕໍ່ຕາຂ່າຍໄຟຟ້າແມ່ນ 18,500 ໂດລາ, ທຽບກັບການຄາດຄະເນອົງປະກອບແຍກຂັ້ນຕົ້ນຂອງ $23,000, ປະຢັດໄດ້ 19.5%. ການໂຕ້ຕອບຂໍ້ມູນປະສົມປະສານໄດ້ລົບລ້າງປະຕູແຍກ, ປະຫຍັດຮາດແວເພີ່ມເຕີມ $ 600 ແລະ $ 300 ໃນແຮງງານ. ຄວາມຖືກຕ້ອງຂອງການວັດແທກພະລັງງານໄດ້ຖືກກວດສອບຢູ່ທີ່ 0.2%, ໃຫ້ຂໍ້ມູນທີ່ເຊື່ອຖືໄດ້ຂອງພືດສໍາລັບບົດລາຍງານການຄຸ້ມຄອງພະລັງງານຂອງມັນ. ລະບົບໄດ້ບັນທຶກເວລາຂຶ້ນ 99.9%, ມີການຢຸດການບຳລຸງຮັກສາທີ່ວາງແຜນໄວ້ສີ່ຊົ່ວໂມງ.
ວົງຈອນການອະນຸມັດທີ່ສັ້ນກວ່າຍັງເຮັດໃຫ້ກະແສເງິນສົດຂອງໂຄງການເພີ່ມຂຶ້ນ. ໂຮງງານແສງຕາເວັນເລີ່ມຜະລິດໄວກວ່າການຄາດຄະເນສາມເດືອນ, ເຊິ່ງໄດ້ເພີ່ມລາຍຮັບທີ່ຊົດເຊີຍຄ່າໃຊ້ຈ່າຍດ້ານວິສະວະກໍາກ່ອນຫນ້ານີ້. ຜູ້ຈັດການພະລັງງານຂອງໂຮງງານໃນປັດຈຸບັນໃຊ້ຜົນຜະລິດຂໍ້ມູນຂອງຕູ້ໃນບົດລາຍງານຄວາມຍືນຍົງປະຈໍາເດືອນ.
"ການປ່ຽນໄປຕູ້ Soutya ເອົາສ່ວນທີ່ຍາກທີ່ສຸດຂອງຂັ້ນຕອນການອະນຸຍາດອອກ. ຫນ່ວຍງານແມ່ນກຽມພ້ອມສໍາລັບການອະນຸມັດ, ແລະຜູ້ຕິດຕັ້ງໄດ້ໃຫ້ພວກເຮົາຜ່ານການກວດສອບຜົນປະໂຫຍດສອງເດືອນໄວກວ່າການອອກແບບທໍາອິດຂອງພວກເຮົາ. — Carlos Méndez, ຜູ້ຈັດການສິ່ງອໍານວຍຄວາມສະດວກ
ສາມສິ່ງທີ່ເອົາໄປປະຕິບັດໄດ້ອອກມາຈາກໂຄງການນີ້. ທໍາອິດ, ເລີ່ມຕົ້ນການສົນທະນາກ່ຽວກັບການເຊື່ອມຕໍ່ຕາຂ່າຍໄຟຟ້າກັບຜົນປະໂຫຍດກ່ອນໄວອັນຄວນແລະຢືນຢັນວ່າຕູ້ປະສົມປະສານທີ່ຍອມຮັບໄດ້ກ່ອນທີ່ຈະພັດທະນາກະດານກໍານົດເອງ. ອັນທີສອງ, ເລືອກເອົາອຸປະກອນທີ່ມີເອກະສານປະຕິບັດຕາມມາດຕະຖານສາກົນເຊັ່ນ: IEC 60364-7-712 ແລະ IEC 62548. ອັນທີສາມ, ຂໍໃຫ້ຜູ້ຜະລິດສະຫນອງການສະຫນັບສະຫນູນຄະນະກໍາມະການຢູ່ບ່ອນ; ບັນຫາການໂຕ້ຕອບຢູ່ໃນຂັ້ນຕອນການກວດສອບຜົນປະໂຫຍດ, ແລະການຕອບໂຕ້ທາງວິຊາການສາມາດປ້ອງກັນການສົ່ງຄືນທີ່ຍາວນານ.
ຖ້າໂຄງການດັ່ງກ່າວຖືກເຮັດຊ້ໍາອີກ, ທີມງານວິສະວະກໍາຈະນໍາຜູ້ກວດສອບດ້ານວິຊາການຂອງຜົນປະໂຫຍດເຂົ້າໄປໃນຂັ້ນຕອນການຄັດເລືອກອຸປະກອນ, ແທນທີ່ຈະລໍຖ້າຈົນກ່ວາການອອກແບບໄດ້ຖືກສົ່ງ. ການມີສ່ວນຮ່ວມກ່ອນຫນ້ານັ້ນອາດຈະຫລີກລ້ຽງບົດລາຍງານທີ່ບໍ່ປະຕິບັດຕາມຄັ້ງທໍາອິດທັງຫມົດ.
ມາດຕະຖານອຸດສາຫະກໍາທີ່ກ່ຽວຂ້ອງ:IEC 60364-7-712:2017 (ການຕິດຕັ້ງໄຟຟ້າແຮງດັນຕ່ໍາ — ລະບົບສະຫນອງພະລັງງານແສງຕາເວັນ PV), IEC 62548: 2016 (arrays photovoltaic — ຂໍ້ກໍານົດການອອກແບບ).
